กฎหมาย การติดตั้งหม้อแปลงไฟฟ้า

29 August 2025

การติดตั้งหม้อแปลงไฟฟ้าเป็นงานขนาดใหญ่ที่มีความเสี่ยงสูง ไม่เพียงแต่ด้านความปลอดภัย แต่ยังเกี่ยวข้องกับกฎหมายที่มีบทลงโทษหนัก ปรับสูงถึง 100,000 บาท หรือจำคุกไม่เกิน 1 ปี หากไม่ปฏิบัติตามข้อกำหนด ดังนั้น การเข้าใจกฎหมายที่เกี่ยวข้องตั้งแต่ต้นจึงเป็นสิ่งจำเป็น

กฎหมาย การติดตั้งหม้อแปลงไฟฟ้า คืออะไร

กฎหมาย การติดตั้งหม้อแปลงไฟฟ้า หมายถึงข้อกำหนดทางกฎหมายที่กำหนดมาตรฐานการติดตั้ง การใช้งาน และการบำรุงรักษา เพื่อให้ระบบไฟฟ้าทำงานได้อย่างปลอดภัย ไม่เกิดอันตรายต่อชีวิตและทรัพย์สิน

กฎหมาย การติดตั้งหม้อแปลงไฟฟ้า และข้อบังคับที่เกี่ยวข้อง

กฎหมายที่เกี่ยวข้องกับการติดตั้งหม้อแปลงไฟฟ้ามีหลายฉบับ แต่ละฉบับครอบคลุมเรื่องที่แตกต่างกัน ตั้งแต่เรื่องความปลอดภัย มาตรฐานวิศวกรรม ไปจนถึงคุณสมบัติของผู้ติดตั้ง ถ้าคุณกำลังจะดำเนินการ ควรรู้จักกฎหมายเหล่านี้ให้ครบถ้วน

1. พ.ร.บ. การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย พ.ศ. 2511

เป็น พ.ร.บ. หลักที่กำหนดให้การติดตั้งหม้อแปลงต้องเป็นไปตามมาตรฐานความปลอดภัย โดยห้ามติดตั้งโดยไม่ได้รับอนุญาตจากหน่วยงานการไฟฟ้า ไม่ว่าจะเป็น กฟภ. (PEA) หรือ กฟน. (MEA) กฎหมายฉบับนี้ครอบคลุมตั้งแต่ขั้นตอนการยื่นขออนุญาตไปจนถึงมาตรฐานทางเทคนิคที่ต้องปฏิบัติตาม

2. พ.ร.บ. ควบคุมอาคาร พ.ศ. 2522

สำหรับอาคารหรือโรงงานที่ต้องการติดตั้งหม้อแปลง กฎหมายฉบับนี้กำหนดว่าการติดตั้งต้องเป็นไปตามหลักวิศวกรรม และต้องได้รับอนุญาตจากเจ้าพนักงานท้องถิ่นก่อนดำเนินการ ถ้าคุณจะติดตั้งหม้อแปลงภายในอาคารหรือบริเวณใกล้เคียง กฎหมายฉบับนี้จะเข้ามาเกี่ยวข้องโดยตรง

3. พ.ร.บ. วิศวกร พ.ศ. 2542 และกฎหมายแรงงาน พ.ศ. 2554

กฎหมายฉบับนี้กำหนดชัดเจนว่า ผู้ติดตั้งหม้อแปลงไฟฟ้าต้องเป็นวิศวกรไฟฟ้าที่มีใบอนุญาตประกอบวิชาชีพ ถ้าให้ช่างทั่วไปที่ไม่มีใบอนุญาตมาติดตั้ง ถือเป็นความผิดตาม พ.ร.บ. ฉบับนี้โดยตรง และนอกจากนี้ยังต้องจัดให้มีมาตรการป้องกันอันตราย เช่น ระบบต่อลงดิน (Grounding) และระบบป้องกันฟ้าผ่า (Lightning Protection) ด้วย

4. มาตรฐาน PEA และ MEA

นอกจาก พ.ร.บ. แล้ว การไฟฟ้าส่วนภูมิภาค (PEA) และการไฟฟ้านครหลวง (MEA) ยังมีข้อกำหนดเพิ่มเติมอีก เช่น หม้อแปลงขนาดเกิน 1,000 kVA ต้องได้รับอนุมัติจาก PEA โดยเฉพาะ ต้องกำหนดระยะห่างจากอาคารอย่างน้อย 3 เมตร และต้องติดตั้งระบบป้องกันไฟฟ้าลัดวงจรพร้อมโครงสร้างป้องกันอันตรายให้ครบถ้วน

ข้อกำหนดด้านการติดตั้งหม้อแปลงไฟฟ้า ต้องทำอะไรบ้าง?

การติดตั้งหม้อแปลงไฟฟ้าไม่ใช่แค่ยกเครื่องมาวางแล้วต่อสายไฟ แต่มีข้อกำหนดที่ต้องปฏิบัติตามหลายด้าน ถ้าทำไม่ครบ นอกจากจะไม่ผ่านการตรวจสอบแล้ว ยังเป็นอันตรายต่อชีวิตและทรัพย์สินด้วย ข้อกำหนดหลัก ๆ แบ่งออกเป็น 3 ด้าน

1. ด้านสถานที่

สถานที่ติดตั้งหม้อแปลงต้องได้รับการพิจารณาอย่างรอบคอบ

  • หม้อแปลงต้องตั้งห่างจากอาคารอย่างน้อย 3 เมตร
  • มีพื้นที่เพียงพอสำหรับการบำรุงรักษา ตรวจสอบ และซ่อมแซม
  • ห้ามติดตั้งใกล้กับสารไวไฟหรือวัตถุระเบิด โดยเด็ดขาด
  • ถ้าเป็นหม้อแปลงตั้งพื้น (Pad-mounted) ต้องมีรั้วกั้นสูงอย่างน้อย 2 เมตร พร้อมป้ายเตือนอันตรายที่มองเห็นได้ชัดเจน

2. ด้านระบบป้องกัน

ระบบป้องกันเป็นสิ่งที่ขาดไม่ได้ กฎหมายกำหนดให้ต้องมีอุปกรณ์ป้องกันครบ ได้แก่

  • Circuit Breaker หรือ Fuse เพื่อตัดกระแสไฟฟ้าเมื่อเกิดเหตุผิดปกติ
  • ระบบป้องกันฟ้าผ่า (Lightning Arrestor) เพื่อป้องกันความเสียหายจากฟ้าผ่า
  • ระบบต่อลงดิน (Grounding) ที่ต้องมีค่าความต้านทานไม่เกิน 5 โอห์ม ตามมาตรฐาน

3. ด้านประเภทการติดตั้ง

การติดตั้งหม้อแปลงแบ่งเป็น 2 ประเภทหลัก คือ

  • หม้อแปลงบนเสา (Pole-mounted): ใช้กับขนาดไม่เกิน 250 kVA ต้องมีโครงสร้างมั่นคงรับน้ำหนักได้
  • หม้อแปลงตั้งพื้น (Pad-mounted): ใช้กับขนาด 500 kVA ขึ้นไป ต้องมีรั้วกั้นสูง 2 เมตรและป้ายเตือน

ทั้งสองแบบต้องผ่านการตรวจสอบจากหน่วยงานการไฟฟ้าก่อนใช้งานจริง

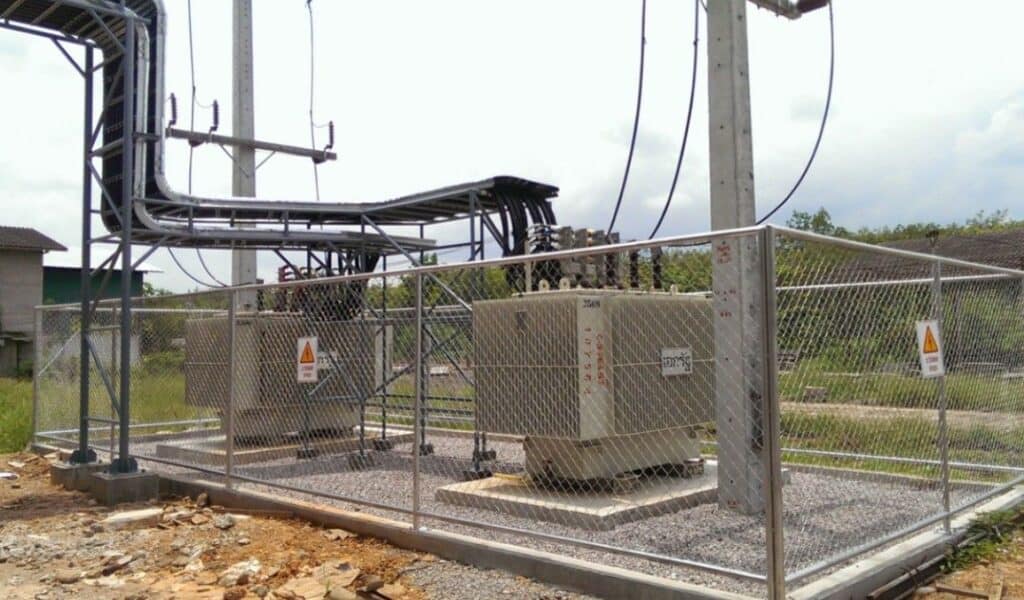

หม้อแปลงตั้งพื้น

ขั้นตอนการขออนุญาตติดตั้งหม้อแปลงไฟฟ้า ทำอย่างไร?

การขออนุญาตติดตั้งหม้อแปลงมี 6 ขั้นตอนหลัก ซึ่งต้องทำตามลำดับ ถ้าเตรียมเอกสารครบและทำตามขั้นตอนอย่างถูกต้อง กระบวนการทั้งหมดจะใช้เวลาประมาณ 2-6 เดือน ขึ้นอยู่กับความซับซ้อนของโครงการ

1. ยื่นคำขอ

ยื่นแบบฟอร์มขอใช้ไฟฟ้าพร้อมแผนผังต่อ PEA หรือ MEA และชำระค่าธรรมเนียมสำรวจ 5,350 บาท

2. การสำรวจและประมาณการ

เจ้าหน้าที่ตรวจสอบพื้นที่และประเมินค่าใช้จ่ายในการขยายเขตระบบจำหน่าย โดยราคามีผลผูกพัน 3 เดือน

3. ชำระค่าใช้จ่าย

ชำระเงินตามที่ประมาณการภายในกำหนด

4. การก่อสร้างและติดตั้ง

หน่วยงานดำเนินการก่อสร้างขยายเขต ผู้ขอใช้ติดตั้งหม้อแปลงตามมาตรฐานโดยวิศวกรไฟฟ้าที่ได้รับใบอนุญาต

5. ยื่นขอติดตั้งมิเตอร์

ยื่นเอกสารเพิ่มเติมเพื่อทำสัญญาซื้อขายไฟฟ้า

6. ตรวจสอบมาตรฐาน

หน่วยงานตรวจสอบการเดินสายไฟฟ้าภายใน หากผ่านจะดำเนินการติดตั้งมิเตอร์ หากไม่ผ่านต้องแก้ไขก่อน

เอกสารที่ใช้สำหรับการขอติดตั้งหม้อแปลงไฟฟ้า มีอะไรบ้าง?

การเตรียมเอกสารให้ครบถ้วนจะช่วยให้กระบวนการพิจารณารวดเร็วยิ่งขึ้น โดยเอกสารที่จำเป็นประกอบด้วย

  • หนังสือรับรองการจดทะเบียนนิติบุคคลพร้อมวัตถุประสงค์ (คัดไม่เกิน 30 วัน)
  • สำเนาเอกสารภาษีมูลค่าเพิ่ม (ภพ.20)
  • สำเนาใบอนุญาตตั้งโรงงาน (ร.ง.2) หรือใบอนุญาตประกอบกิจการ (ร.ง.4)
  • สำเนาบัตรประชาชนและทะเบียนบ้านของผู้มีอำนาจลงนาม
  • สำเนาทะเบียนบ้านของที่ตั้งโรงงาน
  • แบบการก่อสร้างและการติดตั้งอุปกรณ์ไฟฟ้า
  • หนังสือรับรองจากวิศวกรไฟฟ้าผู้ออกแบบ
  • แผนผังภายในบริเวณที่ขอใช้ไฟ
  • สำเนาใบเสร็จค่าตรวจสอบหม้อแปลง
  • หนังสือยินยอมให้ปักเสาพาดสาย (กรณีผ่านที่ดินผู้อื่น)
  • รายละเอียดสเปคอุปกรณ์

โทษและความรับผิดทางกฎหมาย กรณีติดตั้งผิดกฎหมาย

การติดตั้งหม้อแปลงไฟฟ้าโดยไม่ปฏิบัติตามกฎหมายอาจส่งผลให้ต้องรับโทษทั้งทางอาญาและแพ่ง ดังนี้

โทษทางอาญา

ปรับไม่เกิน 100,000 บาท หรือจำคุกไม่เกิน 1 ปี ตาม พ.ร.บ. การไฟฟ้าฝ่ายผลิตฯ นอกจากนี้ ถ้าผู้ติดตั้งไม่มีใบอนุญาตวิศวกร ยังถือเป็นความผิดตาม พ.ร.บ. วิศวกร อีกด้วย

ความรับผิดทางแพ่ง

ถ้าเกิดอุบัติเหตุหรือไฟไหม้จากการติดตั้งที่ไม่ได้มาตรฐาน ผู้ติดตั้งและเจ้าของกิจการต้องรับผิดชอบค่าเสียหายทั้งหมด ซึ่งอาจเป็นเงินจำนวนมหาศาล โดยเฉพาะถ้ามีผู้ได้รับบาดเจ็บหรือเสียชีวิต

ผลกระทบอื่นๆ

การไฟฟ้าสามารถตัดไฟฟ้าได้ทันที หากพบว่าติดตั้งผิดกฎหมาย ซึ่งจะทำให้ธุรกิจของคุณหยุดชะงัก นอกจากนี้ยังไม่สามารถขอประกันภัยโรงงานหรืออาคารได้ และต้องรื้อถอนแล้วติดตั้งใหม่ให้ถูกต้องโดยเสียค่าใช้จ่ายเอง ซึ่งเท่ากับเสียเงินซ้ำสอง

กฎหมาย การติดตั้งหม้อแปลงไฟฟ้า

สรุป

กฎหมาย การติดตั้งหม้อแปลงไฟฟ้า เป็นเรื่องที่ผู้ประกอบการทุกคนต้องให้ความสำคัญ ทุกขั้นตอนมีความสำคัญเท่ากัน ถ้าทำผิดแม้แต่ข้อเดียว ก็อาจส่งผลกระทบร้ายแรงตามมาได้ สิ่งที่สำคัญที่สุดคือ ต้องใช้วิศวกรไฟฟ้าที่มีใบอนุญาตในการออกแบบและติดตั้ง เตรียมเอกสารให้ครบตั้งแต่แรก และปฏิบัติตามมาตรฐาน PEA/MEA อย่างเคร่งครัด แค่นี้ก็จะช่วยให้การติดตั้งหม้อแปลงของคุณเป็นไปอย่างราบรื่น ปลอดภัย และถูกกฎหมาย

FAQ

Q: กฎหมายใดบ้างที่เกี่ยวข้องกับการติดตั้งหม้อแปลงไฟฟ้า?

A: พ.ร.บ. การไฟฟ้าฝ่ายผลิตฯ พ.ศ. 2511, พ.ร.บ. ควบคุมอาคาร พ.ศ. 2522, พ.ร.บ. วิศวกร พ.ศ. 2542 และมาตรฐาน PEA/MEA

Q: หม้อแปลงไฟฟ้าต้องติดตั้งห่างจากอาคารเท่าไร?

A: อย่างน้อย 3 เมตร พร้อมมีรั้วกั้นหรือห้องหม้อแปลงที่มีระบบระบายอากาศ

Q: ใครมีสิทธิ์ติดตั้งหม้อแปลงไฟฟ้าได้?

A: วิศวกรไฟฟ้าที่ได้รับใบอนุญาตประกอบวิชาชีพเท่านั้น

Q: ค่าใช้จ่ายเบื้องต้นในการขอติดตั้งหม้อแปลงเท่าไร?

A: ค่าธรรมเนียมสำรวจและออกแบบ 5,350 บาท ส่วนค่าใช้จ่ายรวมขึ้นอยู่กับขนาดหม้อแปลงและระยะทางขยายเขต

Q: ใช้เวลานานเท่าไรในการขออนุญาตและติดตั้งหม้อแปลง?

A: โดยรวมประมาณ 2-6 เดือน ขึ้นอยู่กับความพร้อมของเอกสารและความซับซ้อนของโครงการ
